2017年,濟南城市建設集團共承擔棚改任務11248套,還承擔全市3000套公租房與部分安置房的建設。今年以來,集團按照市領導小組安排部署,凝心聚力,克難而上,正全力推進棚改、公租房與安置房的建設工作。
8848套省棚改項目全面開工建設
集團2017年承擔省級棚改任務8848套,約占全市省棚改總任務的五分之一,占平臺組總任務量的48%。目前,5個項目、8848套省棚改任務已全面開工建設。
01 吳家堡片區

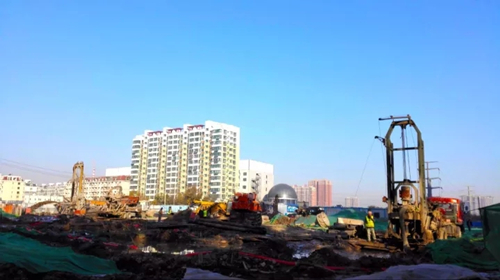

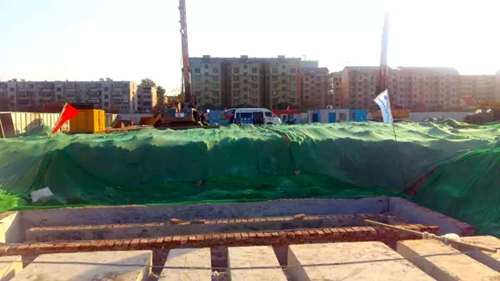

吳家堡片區村莊整合項目一期現場照片
吳家堡片區村莊整合項目一期3170套安置房正在進行主體施工,并已辦理立項批復、用地規劃許可證、土地劃撥決定書等手續。
02 華山片區

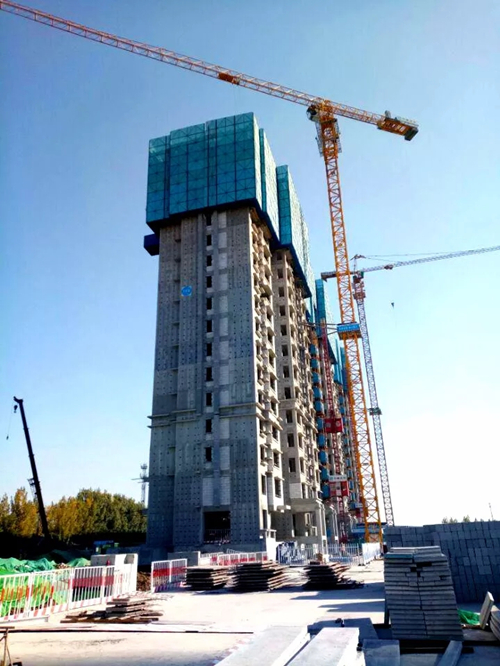

華山片區棚改項目現場照片
華山片區安置一區809套已完成樁基施工,并已辦理立項、規劃許可,正在辦理土地證。安置二區2164套正在進行主體施工,已辦理立項、用地規劃許可證和土地劃撥決定書。
03 北湖片區

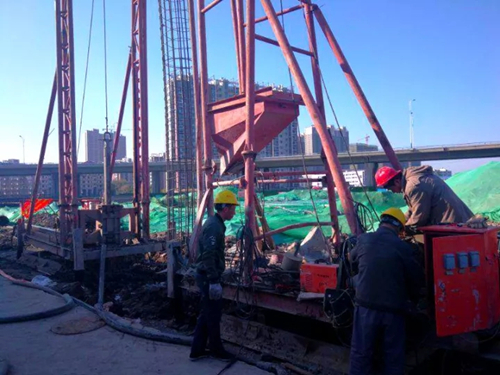

北湖片區棚戶區改造二期現場照片
北湖片區棚戶區改造二期1000套已完成樁基施工,已辦理項目立項批復、用地規劃許可證、土地證、工程規劃許可證等手續。
04 邊莊

邊莊國有地棚改項目現場照片
邊莊國有地棚改項目910套正在進行樁基施工。
05 張莊村、劉莊村

張莊村、劉莊村城中村改造項目現場照片
張莊村、劉莊村城中村改造項目795套樁基施工基本完成。
2400套市級棚改項目正全力推進
集團今年承擔市級棚改任務2400套。其中,華山片區安置房三期(安置二區J地塊)1200套已啟動施工。
張莊村、劉莊村城中村改造項目二期1200套,目前正在積極協調區政府加快安置地塊地上物拆遷清尾工作及拆遷土方清運,力爭年底前開工建設。
3000套公租房已完成主體施工
為全面完成濟南市保障性住房建設任務,集團共承擔的全市3000套公租房已完成主體施工,計劃2018年6月底竣工交付使用。
濱河新苑項目

2#樓外立面效果
格柵百葉安裝

地下車庫管道安裝
地下車庫車位畫線

園區栽植
其中,濱河新苑項目部分主體(1#-4#樓)計劃年底達到竣工驗收條件,小區內水、電、氣、暖等工程均已進場施工,綠化工程年底部分達到使用條件。
濱河新居項目大部分實現封頂,計劃2018年6月竣工。
搶抓進度安置房建設推進有序
為積極響應市委、市政府在“住有所居”上部署的任務,集團負責的各項安置房建設施工正在緊張有序推進中。
西客站安置三區
西客站安置三區(總建筑面積約115萬平米)除B1地塊5#、10#及B4地塊中學以外,剩余住宅已完工,交房工作接近尾聲。
大學科技園安置三區(總建筑面積約85萬平米)南區54萬平米已完工,北區除中國人民銀行廢鈔處置中心地塊無法施工以外,剩余計劃年內開工建設。
東彩石安置房(總建筑面積約17.6萬平米)目前9棟單體主體結構封頂,計劃2018年4月底竣工。
